Réalisation des tranchées pour les réseaux en ce début de semaine. Trois jours de travaux pour enterrer le raccordement à l'eau, le téléphone, l'électricité, les eaux usées et les eaux de pluie. J'espère ne rien avoir oublié.
80 mètres de tranchée (quand même) pour arriver à la logette électrique, un peu moins pour le raccordement à l'eau.
Pas facile de passer le câble électrique dans la gaine de 63, un câble qui pesait à vue de nez 90 kg (câble de 2X35mm carré). Il faudra prévoir une gaine plus grosse pour les futures maisons...
Les regards de l'eau avec les emplacements prévus pour les compteurs.
Nous profitons de la tranchée pour viabiliser le terrain voisin.
Evacuation des eaux de pluie, à gauche, et évacuation des eaux usées au fond.
Le tout en tuyau pvc de 160, pour les grosses crottes de Lili...
On regarde le gars du service des eaux bosser un peu, ça change...
On a l'eau dans la maison dès le soir.
Après les réseaux, on lâche pas la mini-pelle, et on attaque le remblaiement du mur ouest du garage.
La dalle du garage que l'on réalise en deux fois.
La première le vendredi après-midi, mais trop crever pour la tirer en totalité.
On la termine le lundi tout frais. On a prévu 4 joints de dilatation pour faire les pentes jusqu'à l'évacuation centrale des eaux (ça c'est pour Marine ! ;-)
La première le vendredi après-midi, mais trop crever pour la tirer en totalité.
On la termine le lundi tout frais. On a prévu 4 joints de dilatation pour faire les pentes jusqu'à l'évacuation centrale des eaux (ça c'est pour Marine ! ;-)
On attaque le chemin d'accès que j'ai prévu en béton désactivé.
C'est une grande première (tout comme la construction d'une maison), mais on ne perd pas son sang froid, je lis la notice et zouuu! on se jette à l'eau.

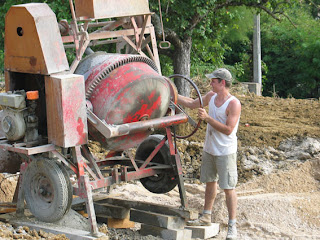

Rémi est venu nous donner un coup de main avant de reprendre les cours, cool, des bras tous jeunes !
Mode d'emploi pour le béton désactivé :
- Passage du désactivateur à la bringue, (environs 5 litres pour 25m2) après que le béton ai tiré à peu près une heure (le désactivateur se passe normalement au moment ou la laitance de surface a séché. Un peu compliqué, à moins d'avoir l'œil expert, donc afin d'obtenir une bonne homogénéité de surface, mieux vaut à mon avis ce fixer un timing de passage du désactivateur pour les grandes surfaces).
- Passage du nettoyeur à haute pression à plus de 100 bars afin d'enlever la couche de laitance de surface. Et là, c'est beau...
Mise en place de joints de dilatation le long du chemin d'accès.
Grosse journée coulage du chemin.
Mon papa, Rémi et moi. Complètement mort le soir...
Mais super résultat après le passage du karcher.
Mise en place du frein vapeur sur le porte-à-faux du salon.
Pose par dessus d'un plancher osb, que j'ai oublié de photographié, je m'en rends compte en mettant à jour le blog. A voir prochainement...
Pendant que mon père terrasse le terrain pour lui redonner un aspect "civilisé", Rémi et moi posons l'isolant extérieur qui fait également office de pare-pluie.
Rémi en super forme (on ne l'arrête plus), réalise les trous qui nous permettrons d'insuffler la cellulose.
On termine la semaine en apothéose avec la pose des cadres des baies fixes, car ce lundi, et oui, celui de la Rentrée, j'ai un coup de main de plusieurs costaux pour mettre les verres en place.
(rien que 240 kg par verre). A suivre...
